本工程位于湖北省荊州市紀南生態文化旅游區紀南鎮洪圣村長湖(廟湖)北岸。國際會議中心為鋼筋混凝土框架結構,大廳屋面為鋼結構桁架,前廳為倒三角弧形桁架,桁架上部為鋼結構屋架。模型效果圖如下:

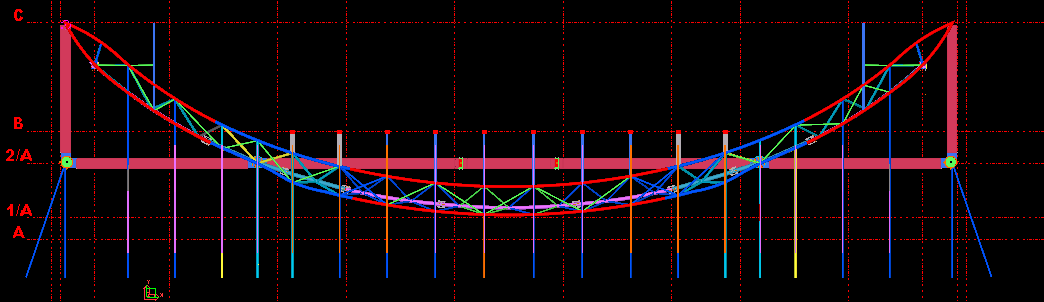

本工程制作及施工難點都集中在弧形桁架上。本工程在加工制作前,做了詳細的施工方案,經專家論證后嚴格按照施工方案加工制作及安裝。按照既定施工方案,此弧形桁架分三段制作和吊裝?;⌒舞旒芸傞L(zhǎng)75米,最大弧高16米。
一、 加工制作
此弧形鋼桁架為倒三角形截面,桁架上弦為水平結構。因此,我司在工廠加工時采取反裝模式,桁架整體預拼裝保證桁架線型及端口的匹配度。
兩端桁架高度超6米,構件無法整體運輸。工廠在整體拼裝焊接完畢后,將腹桿從中間斷開,分段運輸至工地。三個吊裝段均長26米,超長無法運輸,工廠將每個吊裝段一份為二,現場拼裝焊接后按三個吊裝段吊裝。
二、現場拼裝焊接
因中間段桁架完全懸空,在吊裝前需制作安裝胎架,保證吊裝安全。

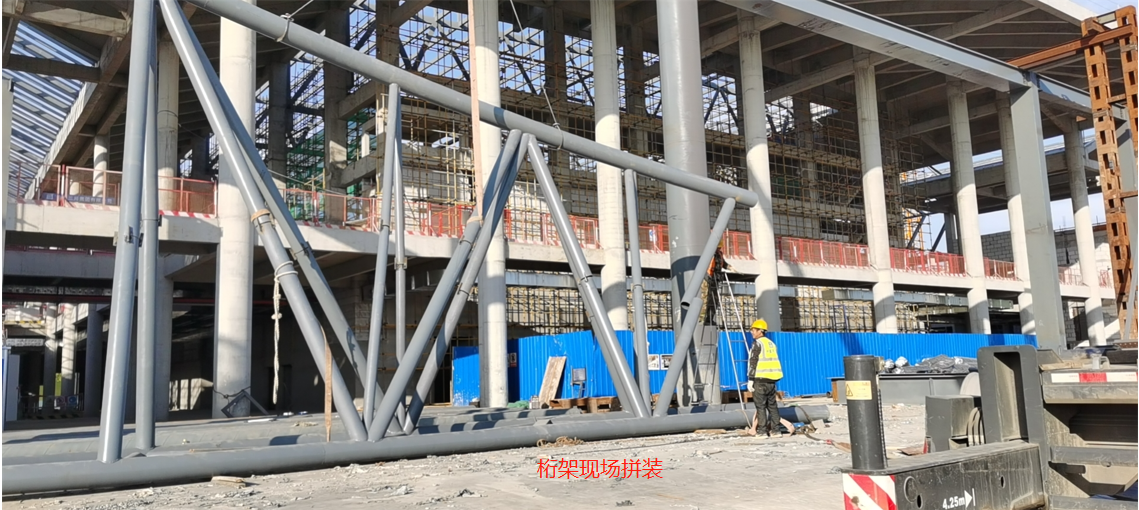

工廠將構件運輸至現場后,按照工廠制作的方式先拼裝成三個吊裝段,然后吊裝。桁架現場拼裝圖:

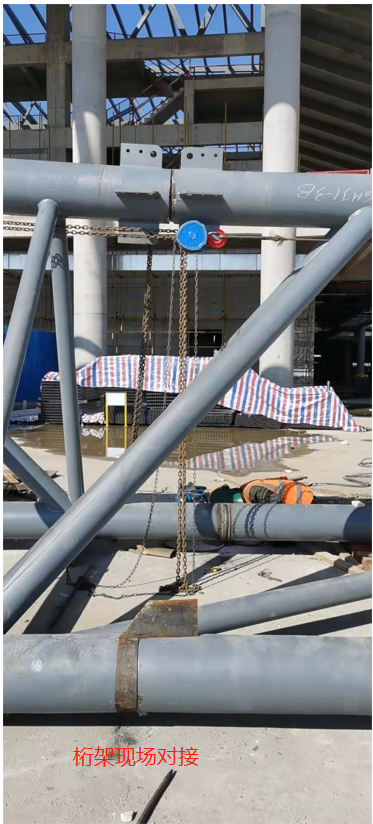

桁架現場對接圖:
經過廠內預拼,現場對接匹配比較順利,沒有出現較大的端口錯邊。桁架線型及長度均無較大誤差。
三、吊裝

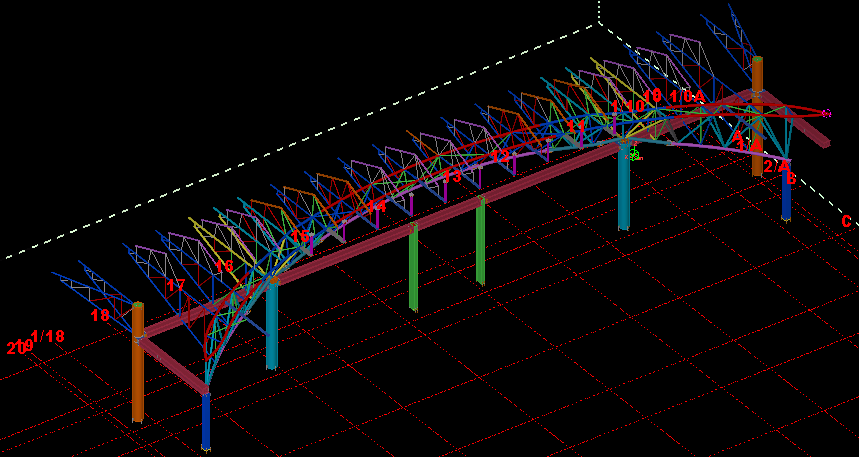

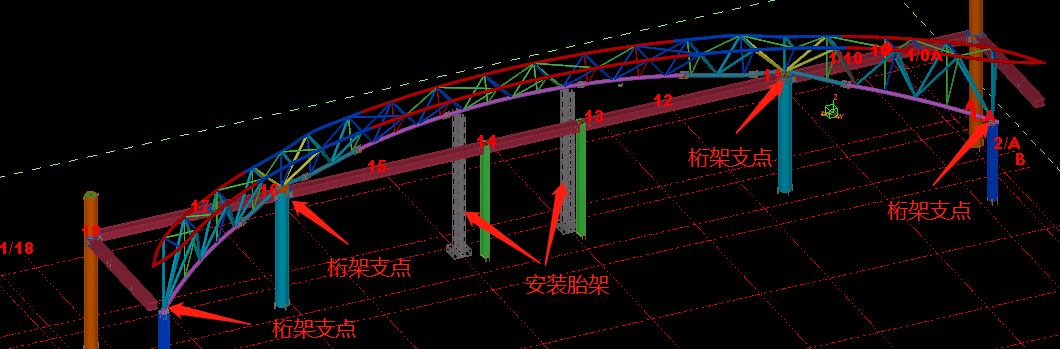

桁架總長75米,整個桁架只有4個支點,中間有約30米桁架完全懸空,為保證吊裝安全預先制作安裝了格構柱胎架:

按照施工方案,先吊裝兩端桁架,在吊裝中間段桁架:
桁架支點安裝到位,端口定位尺寸在誤差范圍內,標高誤差±10mm之內。
中間段桁架吊裝

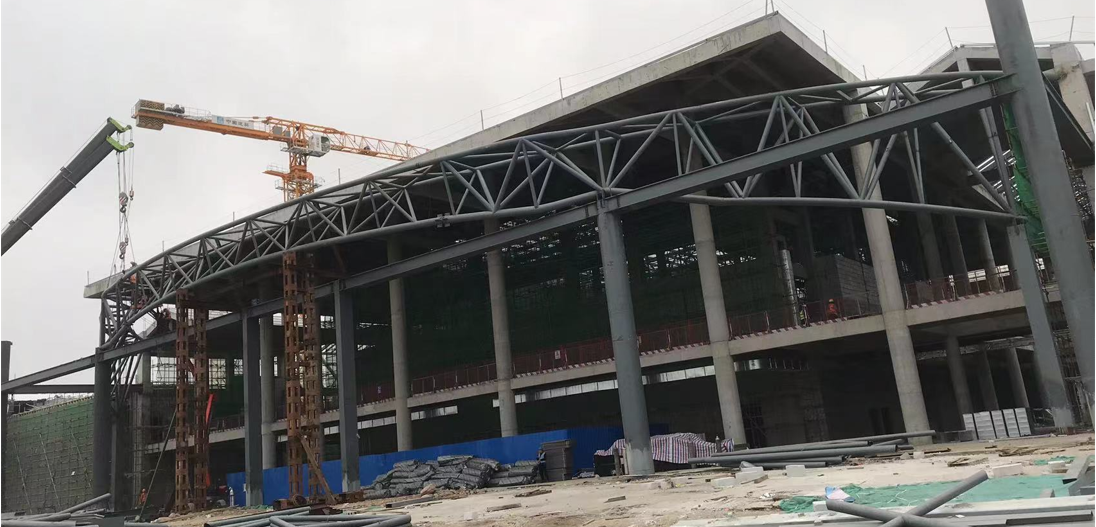

桁架吊裝完后整體圖
至此,本工程難度最大的部分吊裝順利完成!
